交房验收别只看表面:5处“检修口级”细节决定住得爽不爽

作者: 宝妈小艾 发布: 2026-08-13
交房不是“灯亮水通”就完事。用可维护、可清洁、可迭代三条线,把最容易踩坑的门窗、湿区、柜体检修、弱电布线、阳台排水逐项现场验证,尽量做到“最小拆改”,让入住后的维修、清洁和升级都不焦虑。

很多人交房当天的流程是:跟着走一圈,开灯、放水、试插座,能用就签字。
但真正拉开居住体验差距的,往往不是“看得见的装修”,而是以后你要不要拆墙才能修、要不要跪着擦才能干净、想不想升级却被迫返工。

我把交付验收总结成三个词:可维护、可清洁、可迭代。这三个词不玄学,现场就能验证,而且直接决定你住进去后的“省心指数”。

先用三条线判断这房子值不值得省心

1)可维护:坏了能不能不拆墙就修
关键看两件事:

  • 有没有明确的检修路径(检修口、可打开的柜体、可拆的面板)
  • 有没有“断点”(能独立关闭/拆换的节点,别一坏就牵一大片)
  • 你要的不是“永远不坏”,而是“坏了也不折腾”。

    2)可清洁:几何对不对,决定你会不会越住越累
    清洁不是靠勤快,是靠:

  • 少积灰的转角和收口
  • 不存水的坡度与排水
  • 不发霉的湿区边界
  • 很多所谓“高级”,最后都败在死角和积水上。

    3)可迭代:半年一年后想升级,能不能不返工
    能迭代的房子,至少要做到:

  • 点位/管线有余量(未来加设备、加网口、换柜体不崩溃)
  • 承重和空间考虑过“以后会加”的东西
  • 不是让你现在全做满,而是让你以后不被迫砸。

    一句话总结:最小拆改,就是好房子的底层逻辑。

    交付当天就能做的5项验收清单(含现场动作)

    下面这5项,属于“现在不认真看,入住后最容易后悔”的类型。每项都给你一个现场动作,照做就行。

    1)门窗密封:别等到冬天才发现漏风、渗水

    怎么看

  • 关窗后走一圈看胶条是否连续、贴合,有没有明显翘边、断口
  • 观察窗框四周收口是否平整,是否有肉眼可见缝隙
  • 现场动作

  • 用一张A4纸夹在窗扇与窗框之间:关上窗后抽纸。正常应有阻力;若很轻松抽出,密封大概率不够。
  • 看窗外侧排水孔:是否通畅、有没有被胶封死(常见低级问题)。
  • 2)排水坡度:不积水,才是“耐住”的开始

    怎么看

  • 厨卫、阳台地面是否有“看得出来的走水方向”
  • 地漏、排水口周边收口是否顺滑,有无明显高低差导致“水圈”
  • 现场动作

  • 倒一杯水(自带矿泉水最方便):看水是否主动往地漏走,还是在某个角落形成水洼。
  • 用鞋底轻轻扫一下边角:如果水总卡在墙边/门口,后期潮、霉、滑都跟着来。
  • 3)湿区防霉与地漏回味:不是“有没有地漏”,是“会不会臭”

    怎么看

  • 淋浴区、马桶周边、台盆背后这些“常年潮湿位”,看打胶是否连续、是否有漏打/气泡/断裂
  • 地漏类型与密封是否靠谱(这里不展开产品,只做验收动作)
  • 现场动作

  • 放水后停一会儿再闻:如果刚交付就有明显反味,后期只会更难受。
  • 看地漏周边是否有长期积水痕迹:哪怕是新房,只要坡度不对,放一次水就能暴露问题。
  • 4)台盆柜/洗衣柜检修空间:别让“柜子漂亮”变成“维修地狱”

    很多问题不是坏在设备,而是坏在“修不到”。

    怎么看

  • 台盆下方是否给到足够空间看见并触摸到存水弯、角阀、软管连接处
  • 洗衣机位的龙头、下水、插座是否“伸手能操作”,不是“塞在机器背后靠运气”
  • 现场动作

  • 当场打开柜门,伸手模拟拧角阀:你能不能不拆柜子就关水?
  • 用手机手电照一圈:是否有明显渗水痕(尤其是接口处、柜体底板)。

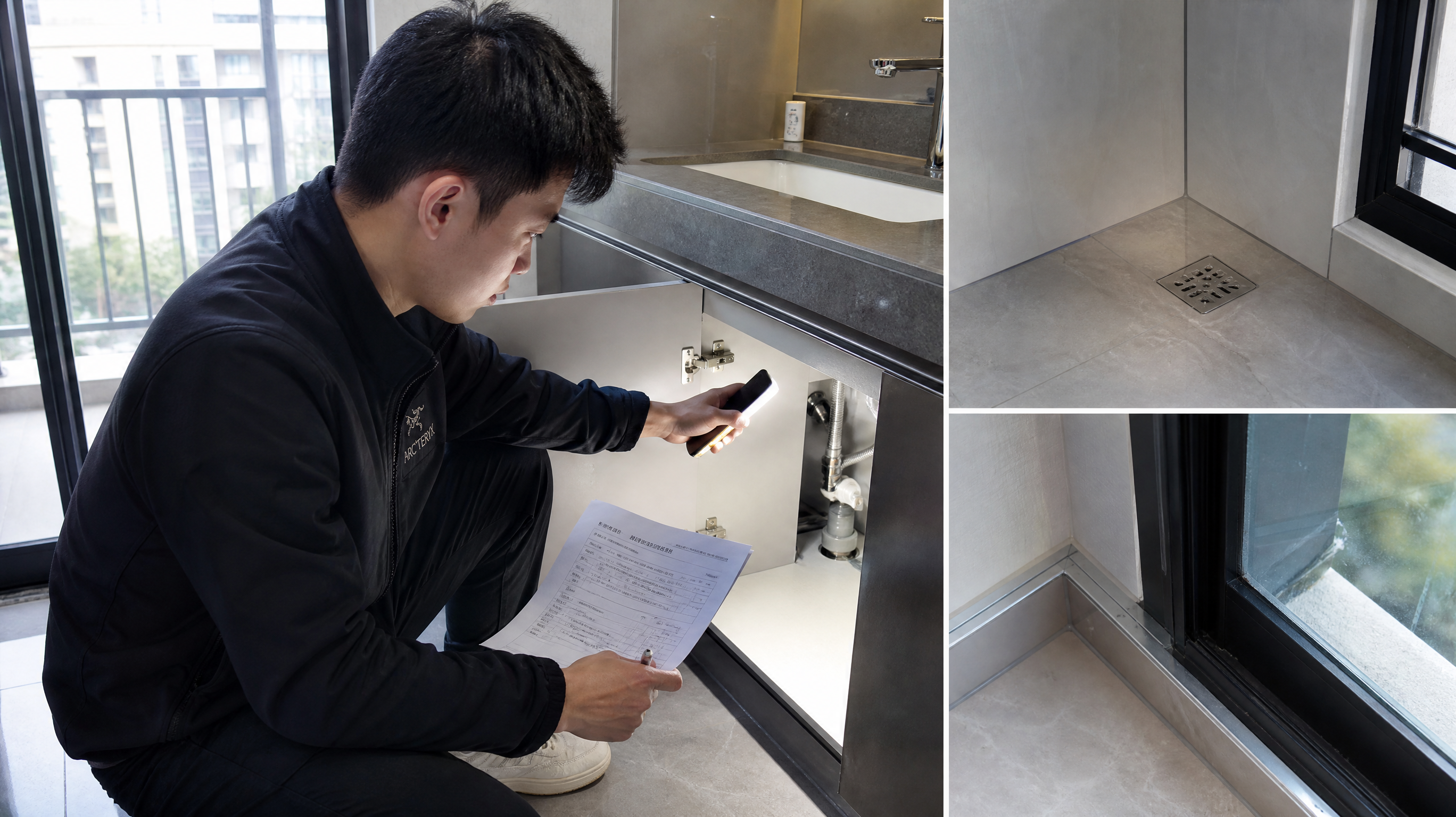

  • 中国年轻业主在新交付的精装房卫生间与阳台区域进行工程验收,人物手持手机电筒照射台盆柜下方管道与地漏位

    5)弱电箱/网络布线可整理性:住进去才知道“网不稳有多烦”

    不谈深水区配置,只看“能不能好好管理”。

    怎么看

  • 弱电箱内线是否有基本的编号/分组逻辑(至少别全是死结)
  • 箱体空间是否留有整理余量,门能不能正常关闭不夹线
  • 入户位置、客厅/书房等关键区域是否具备可用点位(别全靠Wi-Fi硬撑)
  • 现场动作

  • 打开弱电箱拍照:看线有没有被硬折、硬塞;以后报修/改造这张照片很救命。
  • 轻轻拉动一两根线:如果一拉全跟着动、没有余量,后期调整会很痛苦。
  • 6)阳台排水与墙角防返水:看似小事,出一次事就是大事

    (阳台问题往往“平时没感觉,下雨就崩”。)

    怎么看

  • 阳台地漏是否靠近最低点
  • 墙角、门槛石周边收口是否顺直、胶是否连续
  • 现场动作

  • 往阳台角落倒水:看是否会回流到门口或形成积水带。
  • 观察门口边界:如果你能看出“水可能往室内跑的路径”,就别侥幸。
  • 把“未来升级”写进入住计划:别一次性把自己折腾到崩溃

    很多家庭的焦虑来自:入住后发现问题→临时决定改→越改越乱。
    建议把升级拆成三段,变成可执行的生活系统:

    入住必做(优先级最高)

  • 明确并记录:总阀位置、各房间关键断点(能关水关电的地方)
  • 把今天验收拍的关键照片归档:弱电箱、台盆下、地漏周边、窗框收口
  • 报修清单立刻提交:密封、坡度、反味、渗水痕这些“越拖越难说清”
  • 半年后再做(稳定期优化)

  • 根据真实生活动线调整:哪里最难清洁、哪里最常出水
  • 把“检修路径”做实:该留空的别塞满,该可拆的别封死
  • 一年后再做(体验驱动迭代)

  • 根据家庭变化升级:添成员、添设备、远程办公等,优先选择不破坏墙地面的升级路径
  • 任何新增都先问自己一句:坏了怎么修?怎么清洁?能不能再升级?
  • 家庭分工(非常关键)

  • 一个负责报修/对接(沟通留痕、照片视频归档)
  • 一个负责耗材与日常检查(地漏、打胶、滤网等易被忽视的小维护)
  • 分工明确,家里才不会出现“以为你会处理”的空档。
